悬浇连续梁三向预应力筋张拉顺序讨论

2022-10-21 14:25

在开展悬浇法连续梁(刚构)咨询工作中,对于三向预应力张拉顺序存在疑虑。工程师对于张拉顺序考虑也存在不同看法。目前最常见的几种顺序(仅从纵、竖、横预应力钢束张拉顺序进行讨论)如下。

钢束张拉顺序1:纵向--竖向--横向(后两者滞后1-3个节段);

钢束张拉顺序2:竖向--纵向--横向;

钢束张拉顺序3:竖向1次--纵向--竖向2次--横向(后两者滞后1-3个节段);

先来做个投票,您认为的合理张拉顺序是。

一、纵-竖-横(后两者滞后)

-竖滞后1个节段张拉

主要理由如下:

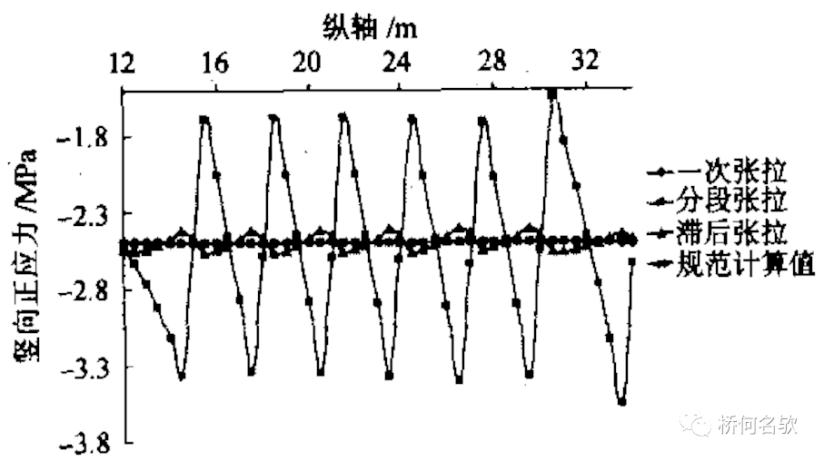

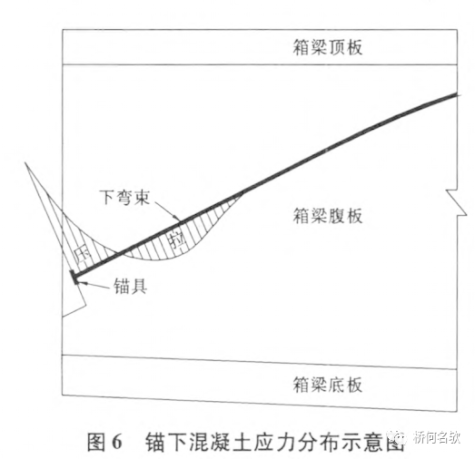

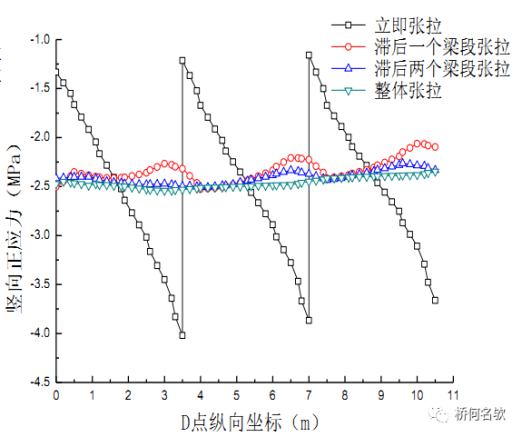

1、公路桥规计算竖向预应力钢筋预加力产生的混凝土竖向压应力为平均应力,未考虑竖向预应力钢筋张拉时序对腹板压应力分布的影响。竖向及横向采用滞后张拉,可以使得腹板应力分布均匀且与整体张拉方式误差在10%以内

《混凝土箱梁悬臂施工竖向预应力筋滞后张拉研究》

《大跨径PC连续刚构桥三向预应力筋张拉工序优化研究》

2、施工方便。当采用三角桁架式等轨道在浇筑梁段上方的挂篮施工时,无法在浇筑完成后张拉竖向预应力钢束;(该点存疑,也有通过改造后可以做到先张竖向)

PS:并不是滞后节段越多越好,为了保证施工期间腹板及桥面板结构安全,宜尽早张拉竖向及横向预应力钢束。相关文献表明,滞后1个节段能将不均匀应力误差控制在10%以内,可以接受。滞后再多影响不大,同时需要做好遮阴等措施。

二、竖-纵-横

部分桥梁在施工期间先张拉纵向预应力钢束,导致距离预应力锚固端附近存在1~3m长度的裂缝,在调整为竖向预应力钢束先与纵向钢束张拉后(另箍筋加倍),裂缝消失。

《悬浇连续箱梁桥三向预应力张拉顺序调整对结构裂纹影响的探讨》

《连续刚构桥悬臂施工中腹板斜裂缝分析与控制》

PS:悬拼节段梁的竖向及横向预应力钢束一般在厂内张拉完成,现场仅张拉纵向钢束。

三、竖1次-纵-竖2次-横(后两者滞后张拉)

综合前两者,也有采用竖向预应力钢束二次张拉法。第一次张拉主要控制施工期间结构裂缝,提高永存应力。

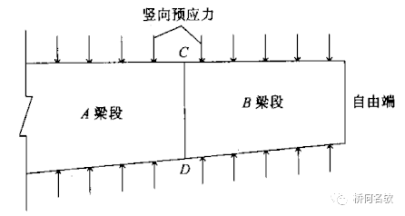

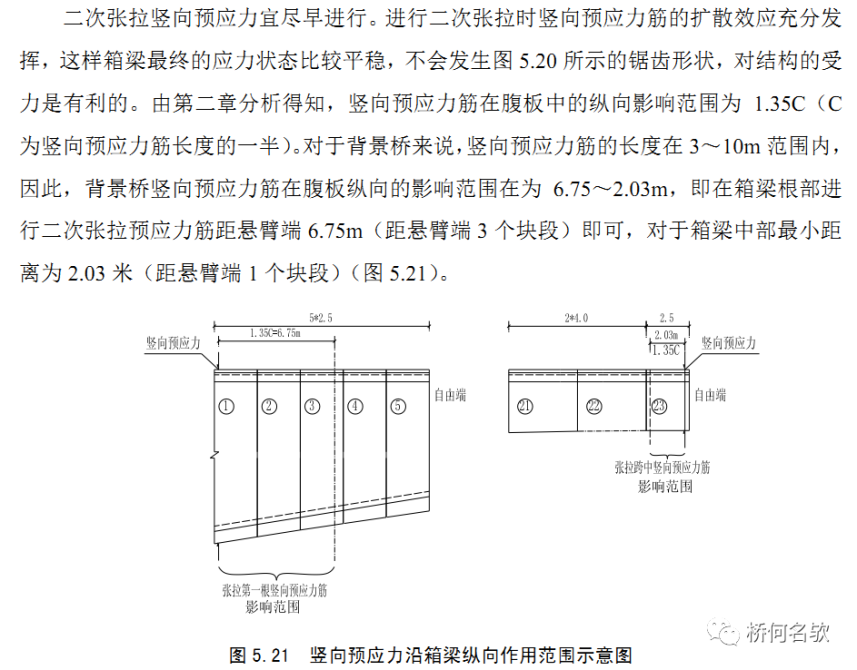

第二次张拉的时机根据腹板钢束位置及其影响范围确定。

《竖向预应力作用下箱梁腹板的受力机理研究》

某桥设计说明1(也有用在滞后张拉工艺中)

某桥设计说明2(也有用在滞后张拉工艺中)

四、总结

1、纵向--竖向--横向(后两者滞后1-3个节段)

优点:滞后张拉竖向及横向钢束能够改善腹板及桥面板受力,使其应力分布更均匀接近整体张拉方式结果。

缺点:施工期间需要注意腹板及桥面板裂缝;施工挂篮行走产生一定影响,需要在施工方案中考虑。

2、竖向--纵向--横向

优点:控制施工期间腹板裂缝较为有效。挂篮行走不受影响,不需二次张拉施工方便。

缺点:腹板应力不均匀,影响永存应力。(需在设计中考虑不利影响,如考虑腹板预应力效应再折减,针对不同区域加厚箍筋直径等)

3、竖向1次--纵向--竖向2次--横向(后两者滞后1-3个节段)

优点:能够控制施工期间腹板裂缝,2次滞后张拉能够改善腹板应力不均匀度。一定程度上提高了永存应力。

缺点:施工挂篮行走产生一定影响,需要在施工方案中考虑。

(来源:本站)
